В селе Пычас Можгинского района Удмуртии затянувшийся ремонт теплотрассы оставил без отопления пять многоквартирных домов, школу и детский сад. Работы должны были закончить еще 15 августа, однако подрядчик приступил к ним только за два дня до установленного срока. В начале октября ситуация осложнилась аварией на старой тепловой сети.
О проблеме редакции сообщили жители Пычаса. Они рассказали, что ремонт начался летом, но к октябрю тепловую сеть так и не привели в порядок. Отопление в селе удалось восстановить 8 октября, хотя капитальный ремонт на тот момент еще продолжался. Мы разобрались, почему так вышло.
Жители села обратили внимание на сообщение, опубликованное 6 октября на официальном сайте главы и правительства Удмуртии. В нем говорилось, что Пычасская школа и один из детских садов остались без отопления из-за порыва теплотрассы. Однако сами сельчане считали, что главная причина коммунальных проблем заключалась в затянувшемся ремонте теплосети.
Чтобы выяснить обстоятельства случившегося, мы направили запрос в администрацию Можгинского района. В ответе власти рассказали, когда заключили контракт на ремонт, почему работы не удалось закончить вовремя и как восстанавливали отопление.
Муниципальный контракт на капитальный ремонт тепловой сети по улице Первомайской в Пычасе заключили 30 марта 2026 года. Подрядчиком стал индивидуальный предприниматель Алексей Шарафисламов. Стоимость работ составила 3,894 млн рублей, а протяженность ремонтируемого участка − 352 метра.
По условиям контракта, подрядчик должен был завершить ремонт до 15 августа. Однако, как сообщили в администрации Можгинского района, к земляным работам он приступил только 13 августа. Трубы доставили на объект в начале сентября, после чего начался их монтаж.
Таким образом, установленный контрактом срок истек еще до начала основных монтажных работ. В районной администрации подтвердили, что подрядчик нарушил сроки исполнения обязательств, хотя неоднократно обещал закончить ремонт вовремя.
Дополнительные сложности возникли 2 октября. На старой тепловой сети, которая примыкает к новой теплотрассе, произошла авария. Для устранения неисправности привлекли сотрудников ресурсоснабжающей организации ООО «Коммунально-Энергетические Системы».
По данным администрации, на 8 октября без отопления оставались Пычасская средняя школа, детский сад № 1 и пять многоквартирных домов. Из-за отсутствия тепла школьников перевели на дистанционное обучение. Для воспитанников детского сада № 1 организовали дежурную группу в детском саду № 2.

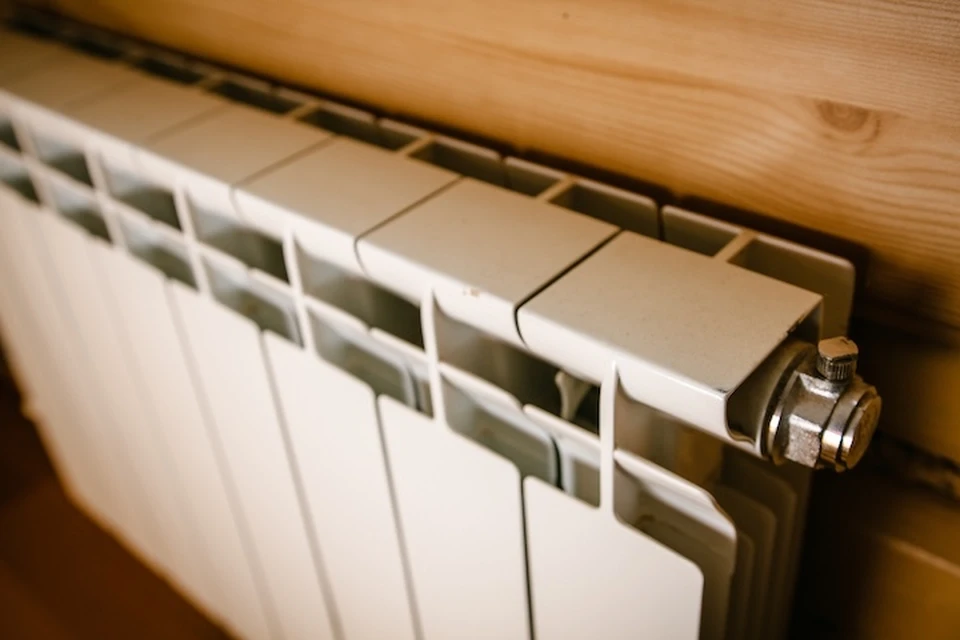

Теплоснабжение в Пычасе восстановили 8 октября. В районной администрации сообщили, что отопительная система работает в штатном режиме, а ее параметры соответствуют установленным нормативам. При этом капитальный ремонт тепловой сети на тот момент еще не был завершен.
В администрации Можгинского района признали, что сроки выполнения муниципального контракта нарушены. По словам представителей власти, исполнитель неоднократно заверял, что справится с работами вовремя, но фактически приступил к ремонту с опозданием.
После завершения капитального ремонта администрация намерена инициировать взыскание неустойки с подрядчика. Ее размер в предоставленной информации не уточняется.
Подписывайтесь на «КП-Ижевск» в Telegram, ВКонтакте, МАХ и читайте нас там, где удобно!
ЧИТАЙТЕ ТАКЖЕ:
Драки у Нагиева, любовь под камерами и мистика Дружко: 6 телешоу нулевых, от которых невозможно было оторваться
От робкой Кубы до жизнерадостного Малыша: 6 собак из приюта Удмуртии ищут семью
Гороскоп на неделю с 19 по 25 октября: Рыбы получат ответы на давние вопросы, а Тельцы пересмотрят отношения с окружающими
